走进尚义项目现场,抬头远望,山岭连绵,沟壑纵横,林木与草原的地貌相互交错。在弯弯曲曲的山路上,一座座风力发电机矗立其中,白色的风机与蔚蓝的天空交相辉映,形成一幅让人心旷神怡的画卷。而这幅美丽的画卷正在中国二十二冶尚义新天大东山风电项目建设者手中慢慢铺展。

尚义新天大东山风电场项目位于河北省张家口市尚义县境内城东部,当地海拔由1280到1600米逐步递增,风电场施工面积约62平方千米,装机容量145.5兆瓦,由尚义新天风能有限公司投资建设。其中,中国二十二冶主要承担72台风机基础、PHC管桩、道路土建施工、风机设备、塔筒电梯、风机变压器及35千伏集电线路安装等施工内容。尚义项目计划于2019年12月30日全机组并网发电,建成投产后将进一步推动新型清洁能源的利用和开发,促进当地经济发展与环境改善

已然步入深秋的尚义,天气不是大雾弥漫就是阴雨连绵,给正常施工带来许多阻碍。对于现场来说,一个晴朗的天气就是最好的施工时机。一台风机需要连续浇筑十多个小时,每次风机基础浇筑之前,项目员工都要做好充足准备,对现场的人、机、料进行合理分配,备足原材料,确保基础浇筑的供应。施工人员则争分夺秒、轮班作业,克服机械与场地的限制,进一步提高施工效率和质量。在参建员工的努力下,截至目前已经完成68台风机基础浇筑,其他基础也已具备浇筑条件,基础浇筑工作即将完成。

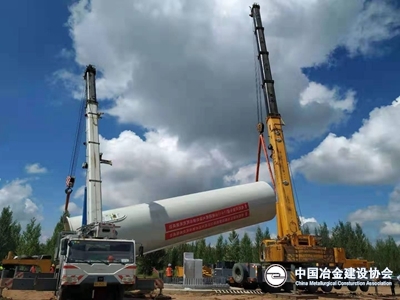

道阻且长,行之将至。为保证风机吊装工作顺利进行,项目部在吊装前做足准备工作,结合风机位置和施工现场自然环境,从吊装设备转场路径到指定机位后如何停放,从吊装机械的主臂最大仰角和提升高度到吊装前后实时风速测控等方面,都进行反复研究和现场演练,最终确保吊装工作万无一失。考虑到风力多在夜间平静或较小的情况,项目部经过深思熟虑,决定在夜间开展风机吊装工作,进一步加快施工进度。刺骨的寒风呼啸着打在众人脸上,很快将人全身冻透,即便大家已经全副武装,穿戴好口罩、棉裤、皮帽。每天工作的时候,仿佛都在与时间赛跑。躲在车上取暖,24小时待命,风停了、雨歇了,马上进行风机吊装。虽然条件艰苦,但大家都在默默坚持,没有人喊苦喊累,没有人抱怨退缩,所有人都以饱满的热情奋斗着。然而施工现场低温严寒、大风不断、地面湿滑等不利条件,极大增加风机的安装难度,随着安装时间延长,一个微小细节把控不严就可能造成难以挽回的后果。因此,在安全管理方面,项目部除了狠抓现场安全细节、严格落实风机安装安全措施外,还建立特种作业人员台账,组织防火、高空作业等安全培训,对所有进场人员进行三级安全教育,提高作业人员安全意识。此外,在工程质量方面,项目部建立冬季施工质量目标,细化具体措施,落实到班组每名成员,定期召开质量专题会议,组织班组交流学习,确保项目工程质量始终处于可控状态。截至目前,已经完成15台风机的吊装工作,剩余风机正按照计划有条不紊进行吊装。

勇者无惧,行者无疆。恶劣的自然环境没有让尚义项目风电人退缩,朴实的话语、坚实的行动让风电之花开遍尚义每个角落的信心从未动摇。望着一座座风机拔地而起,他们依然在成功的道路上不断前行。  (中国二十二冶集团 牟成林 孙嘉阳)
